工数レポートで表示される工数予算がより正確になりました。

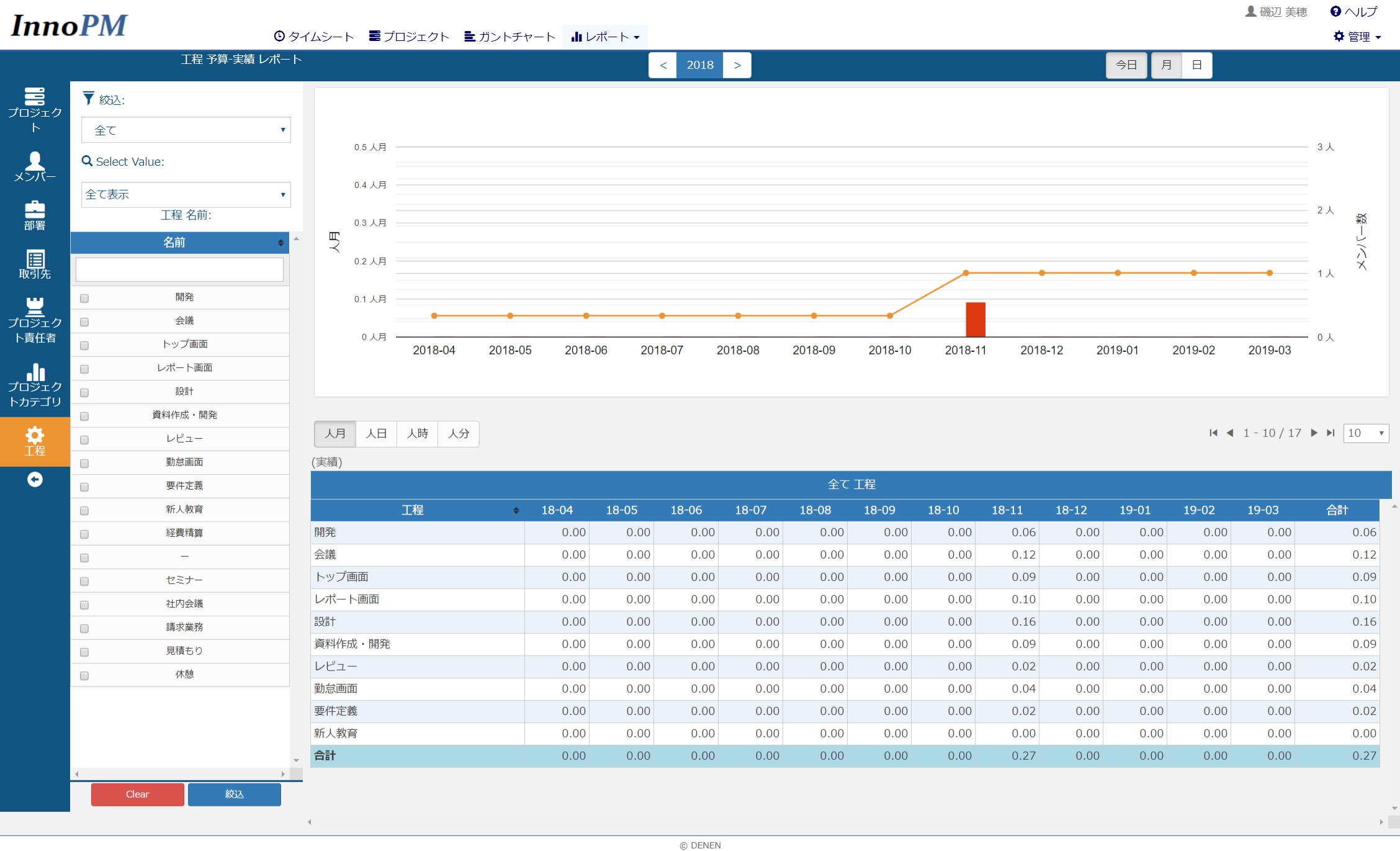

ガントチャート機能にて、月をまたぐタスクを作成した場合に、工数レポートを参照すると、タスクに設定されている予算が「開始日」の月にすべて集計されるようになっていました。今回の機能更新で、「開始日」の月にすべての予算が集計されるのではなく、またがっている月で案分されるようになりました。
<例>
・タスク登録:11/26-12/15(20日間)の期間、20時間の工数予算
・工数レポート > 工数予算の表示:11月→5時間、12月→15時間
◆計算式
11月のタスク配分日数:5日間
12月のタスク配分日数:15日間
総日数:20日間
総和工数予算:20時間
11月のタスク配分工数:5 x(20時間 / 20日間)= 5
12月のタスク配分工数:15 x(20時間 / 20日間)= 15
※端数の場合は四捨五入
新しいレポート機能「工数ダッシュボード」が追加されました。
新しいレポート機能が追加になり、画面上での数字の把握がさらにしやすくなりました。

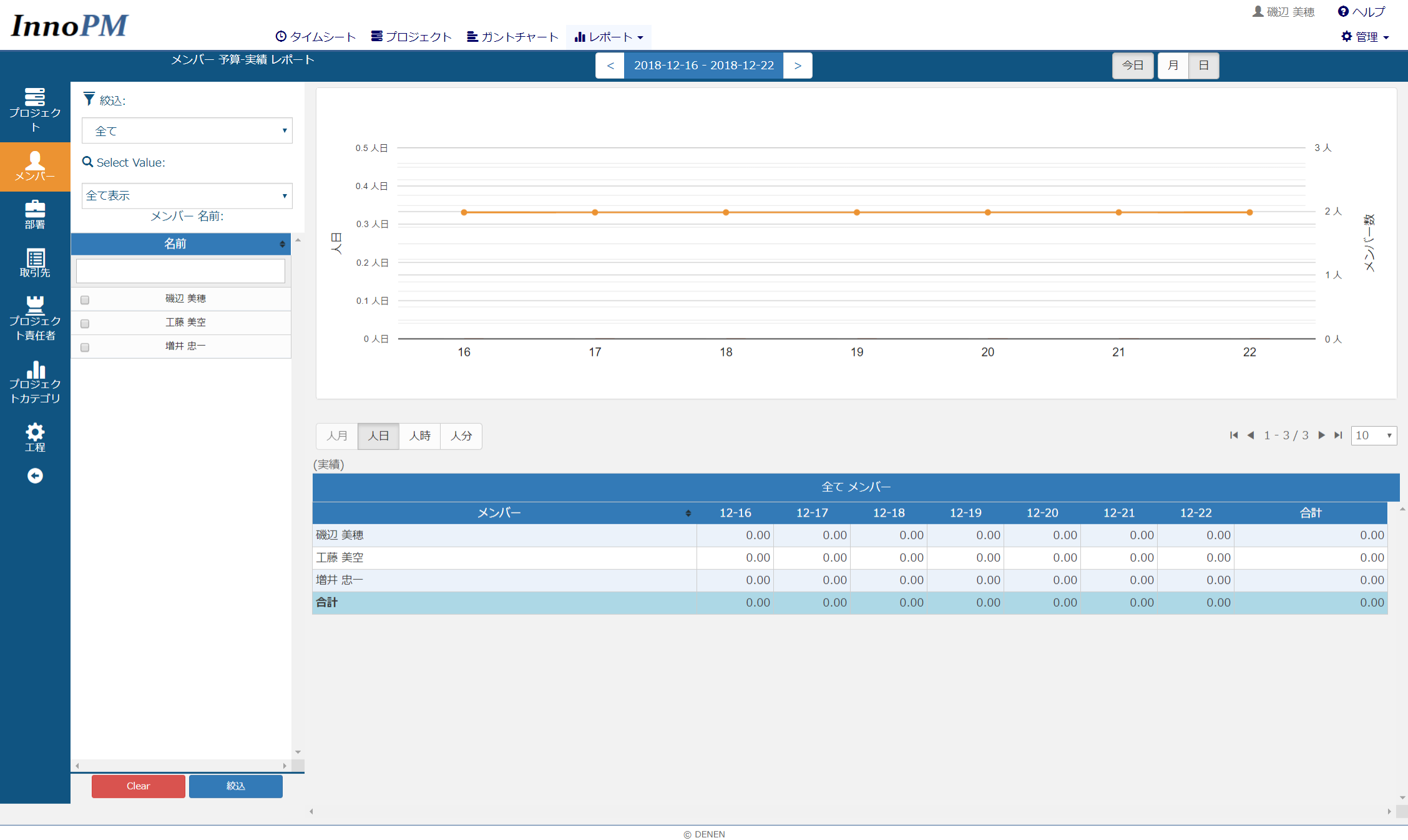

- 日単位レポート
- 日ごとに工数をどれだけ使用したか参照できるようになりました。
